Подрядчик называет «смену от N рублей», а к вечеру куча почти на месте, вы стоите у калитки и считаете часы простоя – значит, вы сравнили не ту цифру с техникой. Ниже чеклист: как посчитать одну смену таскания, что добавить к прямой оплате и как свести найм, тачку и самоходную в одну таблицу. После разбора вы заполните строки под свой объём без обещаний «окупится за месяц».
TL;DR / Быстрый инсайт: Смена таскания – не только ставка разнорабочих. К ней добавляют простои, контроль прораба и погоду. Сравнивайте три сценария в одной таблице: найм, тачка, самоходная. Найм выигрывает на малом разовом объёме; при дефиците людей и повторных работах чаще уместна механизация – только по вашим исходным.
В выдаче по «нанять разнорабочих» – прайсы и советы «где найти бригаду». По «экономике найма» – HR про штат. Калькулятора смены таскания на участке почти нет: в SERP ниша «посчитать экономику найма на таскание» пока свободна. Задача прораба или хозяина – посчитать одну смену перевозки и честно сравнить с тачкой и самоходной.

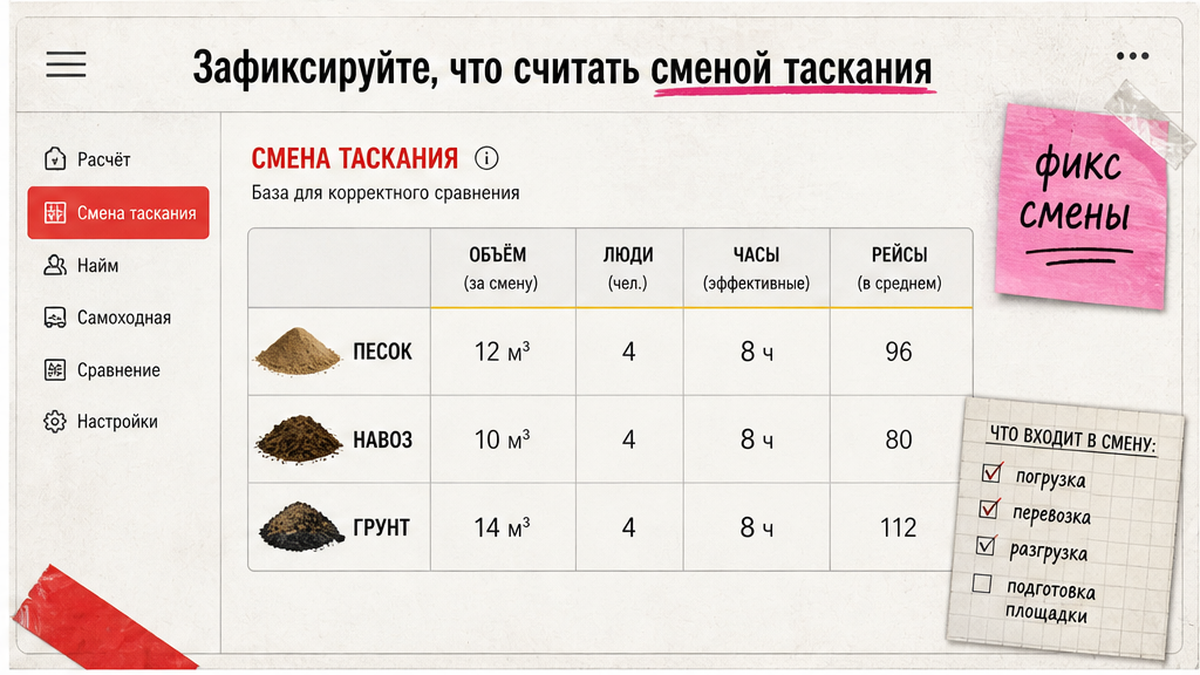

Зафиксируйте, что считать сменой таскания

Смена – конкретный кусок задачи, не абстрактный «день работ». Запишите до звонка подрядчику:
- Объём: м³ грунта, тонны щебня или штучный груз.
- Дистанция: метры от кучи до выгрузки.
- Срок: один день или N дней до дедлайна бригады.
- Условия: грязь, уклон, ширина калитки, шум для соседей.
Типовые сцены из полевой практики: ландшафт с бригадой 3–5 человек, грунт под брусчатку или щепа – объём средний, срок часто один день; малая стройбригада во дворе ЖК, песок и мусор через узкую калитку – важнее проезд, чем «дешёвая смена»; дача с кучей у въезда – смена короче, но нагрузка на вас. Без объёма и маршрута сравнение с техникой бессмысленно.
Делать: перевести задачу в «рейсы × метры × часы до дедлайна». Не делать: сравнивать найм с техникой без цифр.
Посчитайте прямую стоимость найма на смену

Прямая строка – то, что платите подрядчику за факт работы. Зарплата «на руки» из обзоров и счёт заказчика – разные плоскости.
Схема:
Ставка (₽/час или ₽/смена) × люди × часы → прямая оплата
Ориентир: на profi.ru – расценки разнорабочих за час в Москве (не цена по всей РФ). На Avito разброс шире. Зарплатные обзоры 2026 – sanity-check, но зарплата ≠ ваш счёт с накладными подрядчика.
Июль 2026: рост спроса на разнорабочих среди кандидатов старшего возраста – дефицит персонала давит на ставки. Контекст «почему дорожает», не повод платить без расчёта.
Делать: запросить смену письменно. Не делать: брать зарплату из обзора как финальную смету.

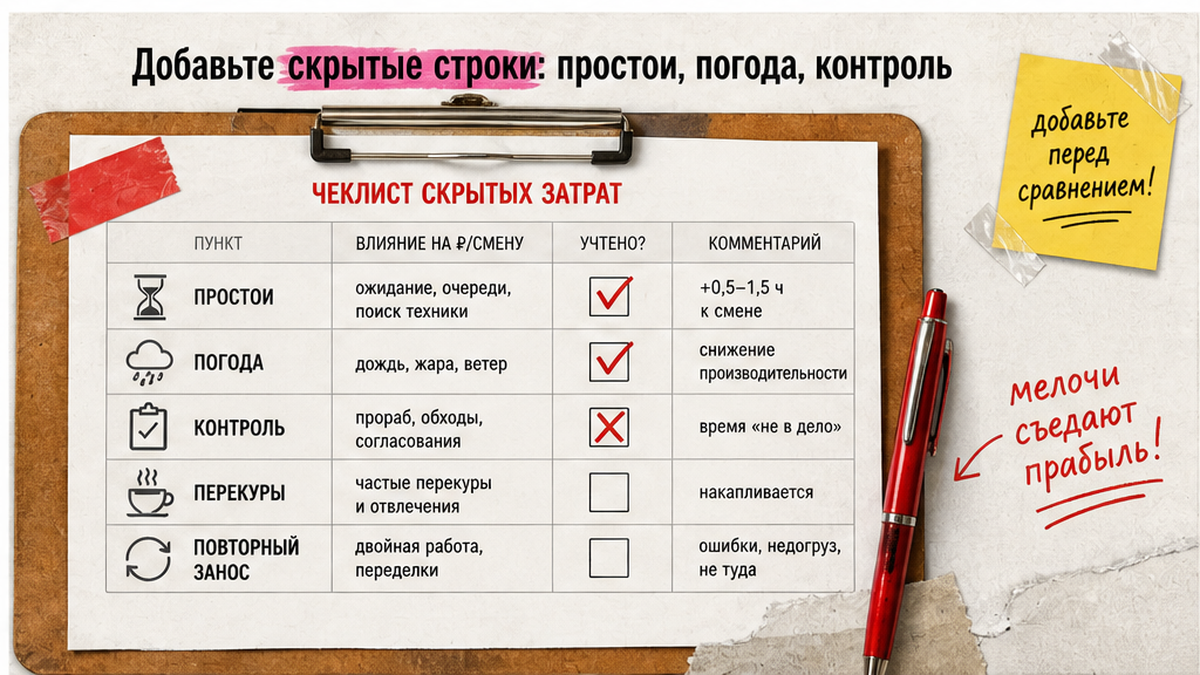

Добавьте скрытые строки: простои, погода, контроль

Здесь найм часто проигрывает технике – из-за потерь, которых нет в прайсе.
- Простой: ждёте материал – платите часы без рейсов.
- Погода: дождь растягивает смену на два дня.
- Контроль: время прораба, переделки, перестановка куч.
- Риск срока: бригада завтра – простой бьёт по графику.
- Логистика: калитка, газон, уборка – часто не в строке «разнорабочие».
Добавьте буфер 15–30% к прямой оплате или отдельной строкой «простой и контроль» – точный процент зависит от объекта, нормы по РФ нет. Если прораб проводит на объекте полдня вместо других задач – это тоже скрытая цена найма, даже если в смете строка только «разнорабочие».
Делать: заложить буфер на погоду. Не делать: считать «8 часов × 3 человека» равным «куча переедет за день».
Оцените сценарий с тачкой
Строительная тачка – ручной инструмент: крутите колёса сами или с помощником. Самоходная (мини-думпер) – мотор везёт груз, другой класс затрат.
- Тачки: покупка, амортизация или аренда (в обзорах от порядка 2 000 ₽ – класс техники, не ваш прайс).
- Труд: ваш или наёмный – часы × ставка.
- Время: рейсы × минуты на круг до дедлайна.
Тачка выигрывает при малом объёме и коротком пути. Проигрывает при десятках рейсов, грязи и горящем сроке – тогда сравнивайте с наймом по таблице, а не по ощущению «тачка уже есть».
Делать: посчитать рейсы до дедлайна. Не делать: считать тачку «бесплатной», если уже куплена.
Посчитайте сценарий с самоходной тележкой
Самоходная – компактная машина с мотором, везёт сыпучее по участку. Один оператор часто закрывает объём бригады – заявление производителей, не независимое исследование.
Строки: оператор; топливо или заряд; амортизация на сезон. Snapshot каталога (уточняйте на сайте): МТ-300.6 – порядка 155 850 ₽, Lite – ~165 850 ₽, ЭМТ-150 – ~228 000 ₽. Электроминидумперы в чужих витринах от ~80 000 ₽ – класс техники. На motomul.ru заявляют до ~300 кг и замену до трёх разнорабочих – уточняйте по модели.
Окупаемость за N дней не обещаем. Черновик без фейкового ROI: цена техники ÷ число смен за сезон + энергия за смену + ваш или наёмный оператор. Сравните эту сумму с наймом из предыдущих секций (прямая + буфер). Разовая дачная куча редко оправдывает покупку – там чаще найм или усиленная тачка.
Если после таблицы остаётся ветка «самоходная», смотрите каталог motomul.ru и применение на объектах.
Делать: амортизацию только на ваши смены. Не делать: копировать маркетинговые % как факт участка.
Сравните три сценария в одной таблице
Перед таблицей соберите цифры из шагов выше – иначе сравнение останется качественным, а не расчётным.
Workflow расчёта смены:
Объём и маршрут → прямая оплата найма → + скрытые потери → сценарий тачки → сценарий самоходной → таблица → решение
| Критерий | Найм | Тачка(и) | Самоходная |
|---|---|---|---|
| Прямые ₽ | Ставка × люди × часы | Тачки + труд | Оператор + энергия + амортизация |
| Скрытые риски | Простой, погода | Усталость, темп | Обучение, сервис |
| Объём | Средний, с дедлайном | Малый, 1–3 дня | Средний, сезон |
| Узкий двор | Да | Да | Компакт – да |
| Грязь / уклон | Зависит от бригады | Слабое место | Лучше тачки |
| Шум / ЖК | Умеренно | Тихо | Зависит от ДВС или электро |
| Когда выигрывает | Разово, мало кубов | Малый объём | Повтор, дефицит людей |
Итоговый вердикт: малый разовый объём – найм или своя тачка. Сезон и узкий двор – самоходная после расчёта амортизации. Не выбирайте ветку только по строке прайса без скрытых потерь.
Опыт с объектов – в отзывах motomul.ru.
Делать: заполнить таблицу галочками. Не делать: объявлять победителя до учёта простоев.
Избегайте ошибок в смете таскания
- Смешать зарплату из обзора и счёт подрядчика.
- Забыть склад у калитки и уборку – найм «дорожает» часами.
- Сравнить найм с ценой тачки, не посчитав рейсы.
- Взять штатный найм ~250 000 ₽ за разовую смену – другой слой.
- Обещать окупаемость техники без числа смен в сезоне.
- Путать миниэкскаватор (копает) с перевозкой по дорожкам.
Делать: черновик с прямой и скрытой частью. Не делать: подряд «на глаз» без м³.
Что дальше: чеклист за один вечер
- Объём, метры, срок, проезд.
- Прямая оплата найма + буфер на простой.
- Рейсы тачки до дедлайна.
- Амортизация самоходной на ваши смены в году.
- Таблица и ветка; при сомнении по порогу – чеклист «тачки мало» и гайд с пятью способами.
Media даёт рамку расчёта, не «среднюю смену по России». Ставки уточняйте локально; snapshot цен техники – на дату публикации. Связанный лендинг по теме «найм или техника» дополняет таблицу, если нужен контекст до звонка подрядчику.
Материал проверен: редакция Motomul Media (опыт отрасли производителя самоходных тележек Мотомул).
Достоверность данных: profi.ru, обзоры зарплат и snapshot motomul.ru сверены на 30.07.2026. Показы Яндекс Вордстат на дату прогона недоступны – объёмы спроса не включались.
Частые вопросы
Как посчитать стоимость одной смены таскания?
Зафиксируйте объём, метры и часы. Умножьте ставку на людей и время – прямая строка. Добавьте простой, погоду и контроль. Без скрытых строк сравнение с техникой неверно.
Чем счёт подрядчика отличается от зарплаты разнорабочего?
Обзоры показывают доход работника. Счёт заказчика включает накладные и организацию смены. Не подставляйте зарплату как цену смены.
Когда найм дороже механизации?
При большом объёме, простоях и дефиците людей. Если работы повторяются, амортизация самоходной на ваши смены может быть ниже суммы наймов – только после вашего расчёта, не по обещанию «окупится за месяц».
Тачка или найм – что дешевле на малом объёме?
На 1–2 куба часто дешевле своя тачка или короткий найм. При десятках рейсов и сроке «завтра» сравните часы и простои найма с таблицей сценариев.
Нужно ли учитывать штатный найм ~250 000 ₽?
Только для штата, не разовой смены. HR-оценка – про рекрутинг и адаптацию, не про разнорабочих на таскание.
Как сравнить найм с самоходной без фейковой окупаемости?
Разнесите цену техники на смены за сезон, добавьте энергию и оператора. Параллельно – найм с буфером. Сравните суммы и срок, не рекламный процент.
Где взять ориентир ставки разнорабочих?
profi.ru и Avito по региону – рыночный ориентир. Запросите смету письменно и сверьте с таблицей из статьи.
